精益生產之標準作業

Written by 方圓智匯-精益生產管理咨詢公司培訓機構

一、標準作業的概要

1.標準作業的定義

以人的動作為中心,以沒有MUDA(浪費)的操作順序有效地進行生產,這種做法在豐田生產方式中被叫做〝標準作業〞。它由〝TAKT. TIME (T.T)〞、〝作業順序〞、〝標準手持〞三要素組成。

2.標準作業的目的

標準作業的目的,大體有二個。

  第一個是明確安全的地、低成本地生產優良產品所必須的制造方法。

  第二個是將標準作業做為改善的工具使用。

  標準作業根據作業者和生產量的增減,及改善活動而經常發生變化,所以監督者必須經常對標準作業進行管理,可以說它反映了生產線管理者的意圖。而且,它是管理者觀察現場時,并以此為基礎開展改善活動。沒有標準的地方即無法區別,正常、異常的地方不會有改善。

3.標準作業的前提條件

標準作業的成立,需要下列條件:

一個是〝以人的動作為中心〞。

  標準作業是根據人的活動而不是機械的運轉而制訂的。制訂標準作業時,不能受設備條件的限制,無視人的動作,歸根就底應以人的動作為中心。

另一個是〝反復作業〞。

  如果每次操作的動作發生很大的變化,即使制訂了標準作業也不能找出改善的突破口,而且這時即使進行改善活動,也不會收到效果。

二、標準作業的三要素

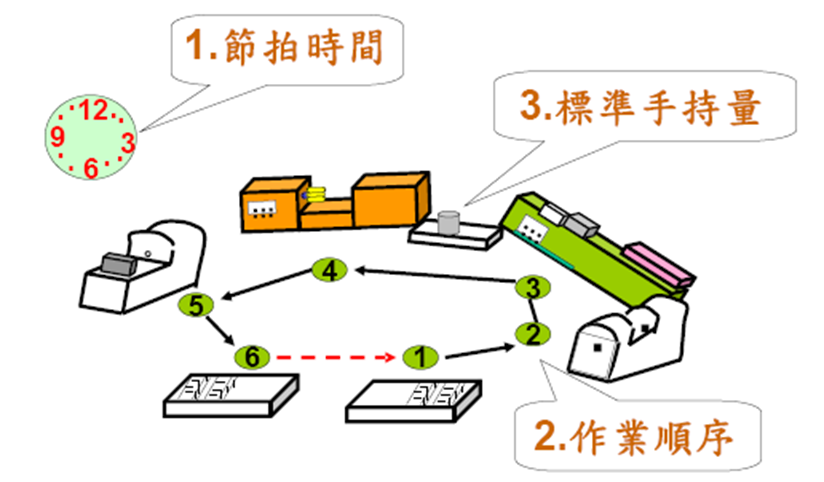

構成標準作業的要素如所示。

精益生產之標準作業三要素

1. TAKT. TIME (節拍時間)

2. 作業順序

3. 標準手持

以上三個要素,缺一不可。

1.T.T (TAKT. TIME) (節拍時間)

(1)T.T

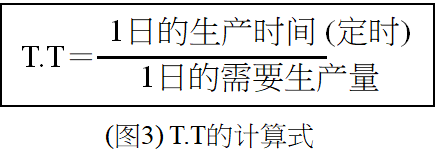

       所謂T.T(節拍時間),是指應該用多長時間,即幾分幾秒生產一個或一件產品的目標時間值。T.T(節拍時間)由(圖3)的公式求出。

標準作業之節拍時間

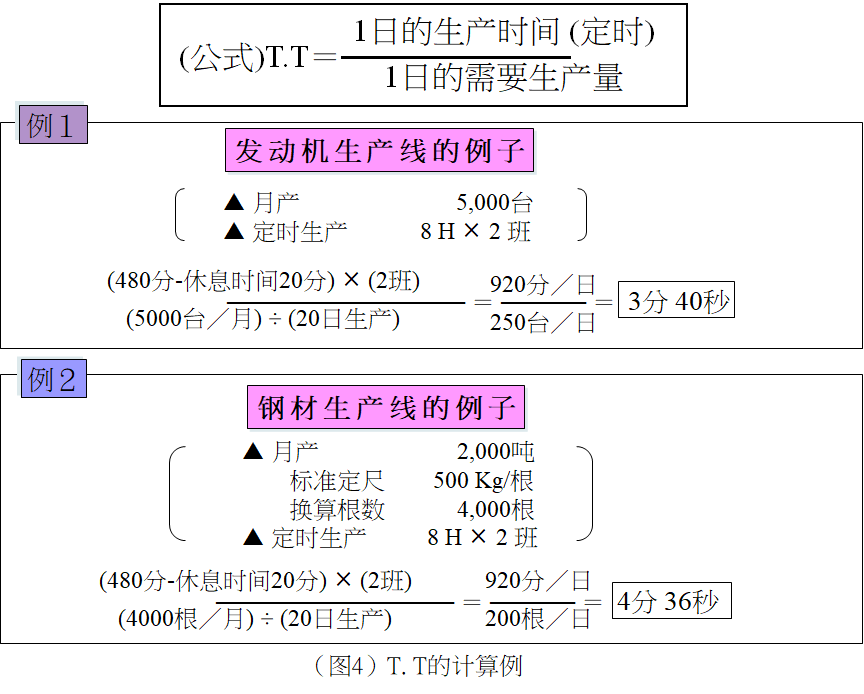

(2)T. T 的計算例

生產時間為定時(不加班)的作業時間,可動率按100%計算。

例1 是以一個、或一臺為單位生產的生產線的例子,可以將計算公式直接代入計算。

例2 是以重量、體積等為單位生產的生產線的例子。為了代入公式,先將生產數量換算成一個或一臺,然后計算。

標準作業之節拍時間的計算公式

(3)C. T (CYCLE TIME) 循環時間

C. T (循環時間) ……指作業者一個人進行標準作業時,毫不困難的、最快的、一個循環的實際作業時間(包括步行時間)。但不包括空手等待時間。

在生產線實際觀測作業時間時,如(圖5)所示,有時為1分30秒、有時為1分40秒。C.T是指最快的作業時間,所以應采用1分30秒。

標準作業之節拍時間的計算案例

2.作業順序

(1) 作業順序

       指作業者能夠效率最好地生產合格品的生產操作順序。

(2) 作業順序的好例子和壞例子

               這兩條生產線都是配套生產 A.B零部件的生產線, 例1 按照工序的順序決定作業順序, 例2 不考慮工序的順序而決定作業順序,是好的例子。

      采用 例1還是 例2 ,由持有多少后述的 “3. 標準手持”而決定。

3.標準手持

(1) 標準手持

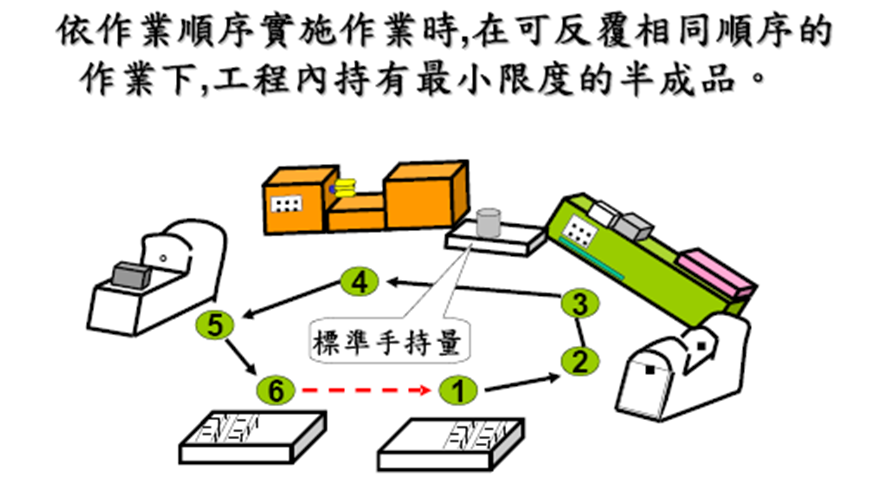

       指按照作業順序進行操作時,為了能夠反復以相同的順序、動作操作生產而在工序內持有的最少限度的在制品。

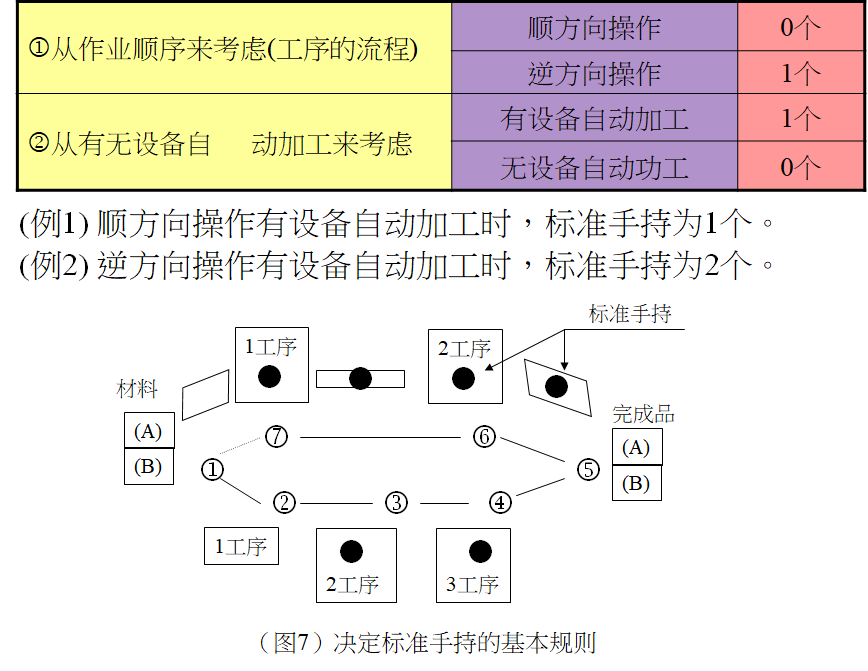

(2) 決定標準手持的基本規則

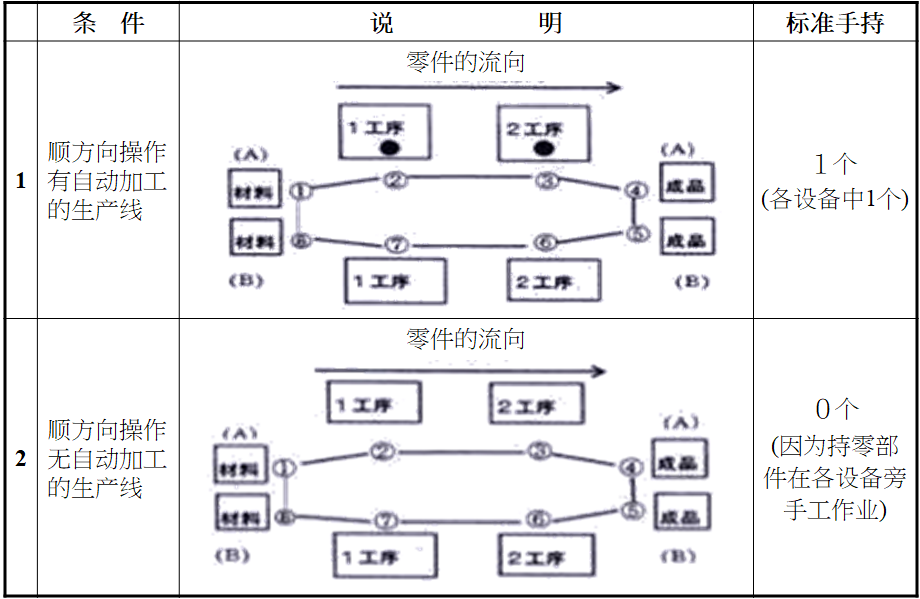

       決定標準手持時的基本規則如(圖7)所示,有二個:

      ?①從作業順序來考慮

      ?②從有無設備自動加工來考慮

標準作業之循環作業時間

三、標準作業的制訂

1.標準作業的制訂順序

       步驟1  觀測時間

       步驟2  制作工序能力表

       步驟3  制作標準作業組合票

       步驟4  制作標準作業票

2.填寫例的生產線概要

標準作業之標準手持數

3.觀測時間 (步驟1)

(1)作業者的作業時間的測定、歸納方法

步驟1   先觀察作業內容2-3次,掌握作業順序,作業方法,和觀測的位置,決定作業項目。

步驟2   將作業項目填入觀測紙,一邊觀看作業一邊記憶觀測點。所謂觀測點,指讀秒表的一瞬間,即該項作業結束的瞬間。作業項目的觀測可能的長度為2-3秒。

步驟3   觀測時間

                ? 開始觀測后,中途不停秒表使其連續走,將各作業項目結束時的秒表指針數字讀出,填入觀測紙,如(圖9)。

                  ? 觀測次數必須在10次左右。

                  ? 例外的作業的內容,時間,在其發生時逐一記錄。

                  ? 用黑字填在上行。

步驟4   求出一個循環的時間

                ? 用紅字填入一個循環時間欄。

                    (用作業項目最下行的右側的時間值減去左側的時間值,其結果填入右側時間值下方的一個循環時間欄中。)

步驟5  決定C. T (循環時間)

          ? 觀測10次左右,選擇其中最小的值填入作業項目時間欄的最下行。

               (但該時間值應是可能連續作業的時間,不包括異常值)

步驟6  求出各作業項目的時間

         ? 用紅字填入下行。

              (用下行的時間值減去上行的時間值,將結果填入下行。)

步驟7  決定各作業項目時間

         ? 作業項目時間的合計,應與C. T(循環時間)一致。

              (不一致時可調整作業項目時間值,但不能改變C. T值)

步驟8  求出C. T的偏差值

         ? 從不含異常值的C. T值中,選最高值為偏差值。

步驟9  求出C. T的平均值

         ? 選出不含異常值的C. T值,相加后除以C. T值的個數得出C. T的平均值。

(2)測定設備自動加工的時間

①按動秒表的開始鈕,將所要測定的設備加工時間,即:從設備起動至返回原位置 (到下一個加工品可以裝上或摘下為止)的時間測定下來。

②觀測次數2-3次即可。

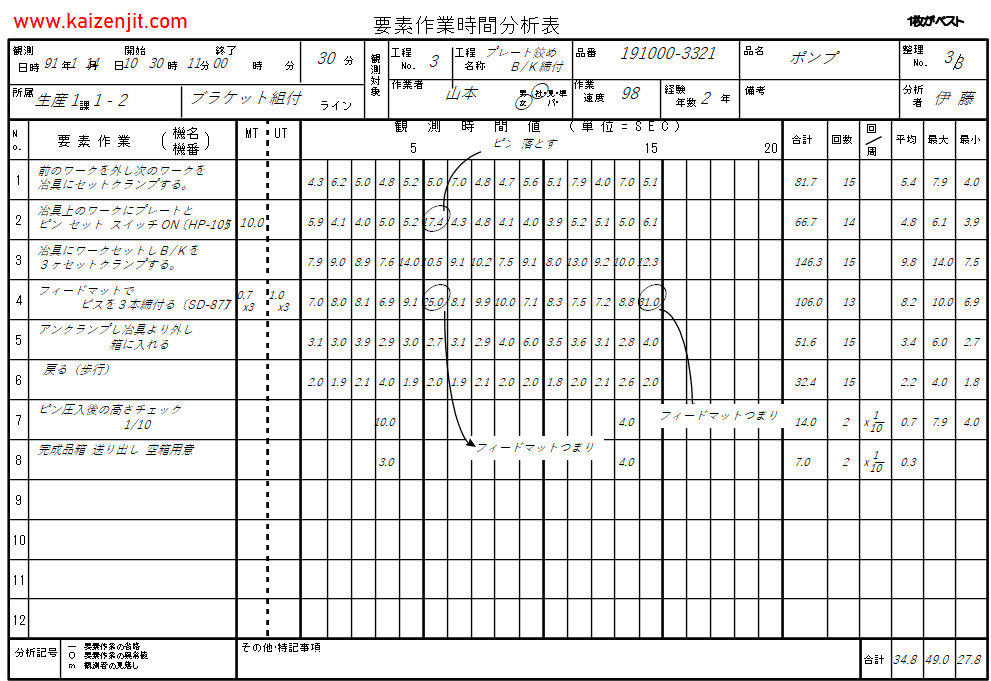

(3) 時間觀測用紙和填寫例

標準作業之要素作業時間觀測表

(4) 觀察現場的注意事項

?觀測時間時

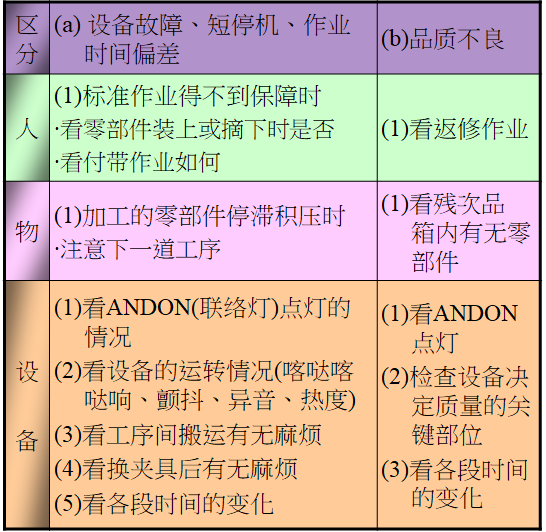

     (a) 除了算出C. T外,要掌握每個C.T(循環時間)的偏差及它的原因。

     (b) 掌握幾個C. T(循環時間)發生一次的付帶時間(例如:處理空箱、交換刀具、檢查質量等)、及換夾具時間的內容。

     (c) 觀測時間的結果,如(圖)所示 分成6個項目匯總成圖表。

         (1) C.T(循環時間)

         (2) 付帶作業

         (3) 換夾具時間

         (4) C. T的偏差值

         (5) C. T的平均值

         (6) 最長的MT (設備自動加工時間)

?站著觀察現場時

(a) 站著觀察的目的

    ? 為了減少設備故障、短停機,及作業時間的偏差,站在能夠看清生產線實況的地方觀察,以實地實物掌握什么是真正的問題,以便開展改善活動。

    ? 為了減少質量不良,以實地實物掌握什么是真正的問題,抓住造成問題的根本原因,以便開展改善活動。

(b) 站著觀察的方法

標準作業之時間觀測

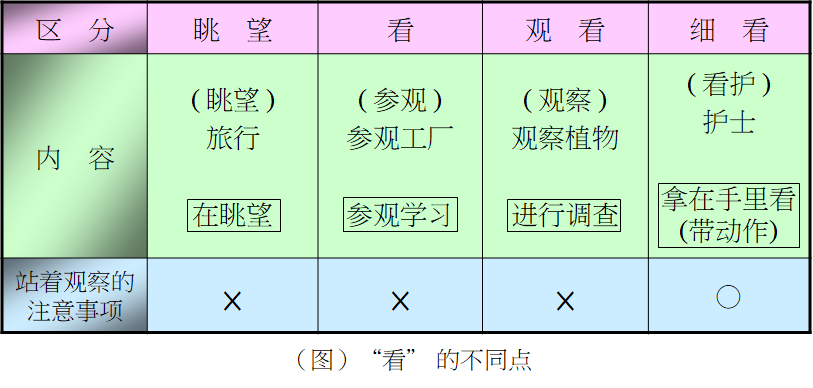

?站著觀察的注意事項

? 要有站到掌握真正原因的耐性和 氣力。

    觀察時從作業開始到結束應仔細看,請參照(圖)。

    與改善活動聯系在一起 (以操作表示)。

標準作業之時間觀測

4.制訂工序能力表 (步驟2)

(1)工序能力表

  ?定義

      它表示在各工序加工零部件時,各工序的生產能力。

       表中填入手工作業時間,設備的自動加工時間,及交換刀具的時間等。從此表可以清楚地看出該工序中拖后腿的是設備還是手工操作,并以此為改善活動的突破口。

   ?制訂時的注意事項

       加工能力的計算方法…… (加工能力:1班定時生產量 (   )個/班)

標準作業之生產能力計算公式

1. 完成時間=手工作業時間┼設備自動加工時間

2. 交換刀具時間=交換刀具時間/次÷交換個數/次

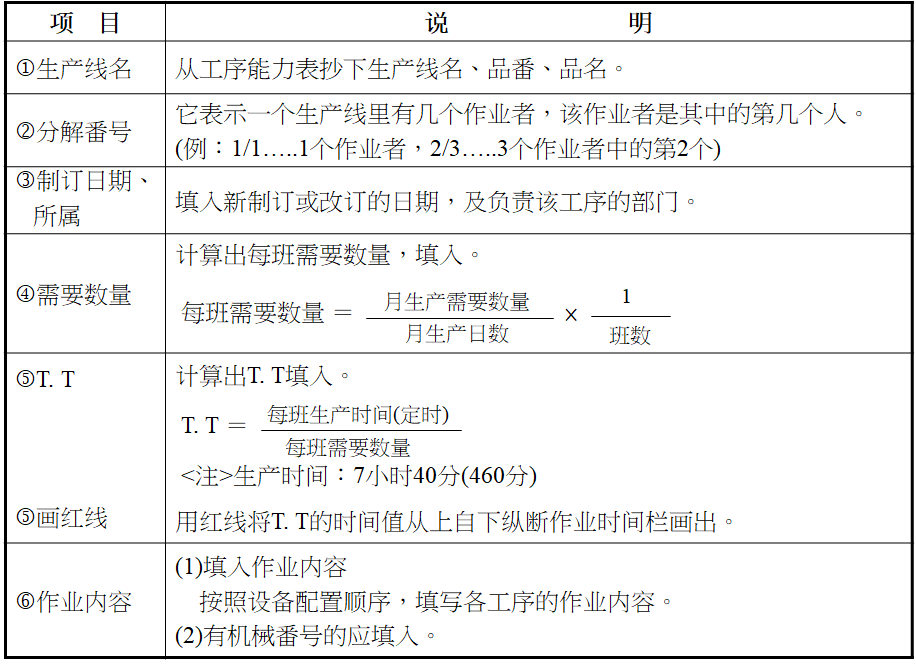

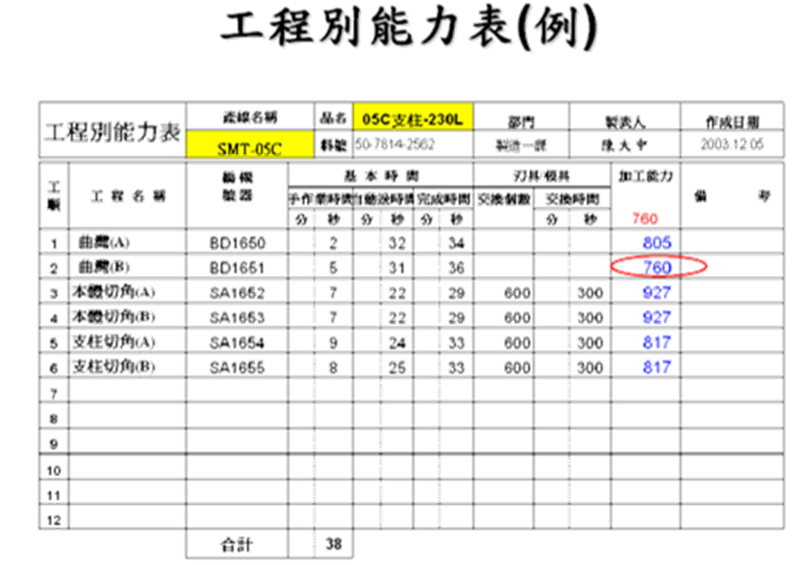

(2)填寫例

標準作業之工程別能力表

(3)制訂方法

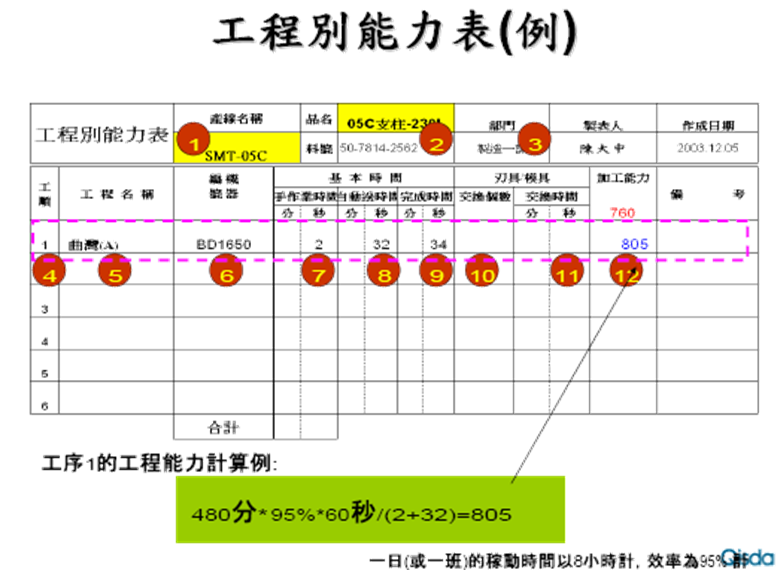

標準作業之工程別能力表案例

標準作業之制定工序能力表

標準作業之制定工序能力表

標準作業之制定工序能力表

5.制訂標準作業組合票 (步驟3)

(1)標準作業組合票

? ①定義

     明確各工序的手工作業時間及步行時間,用于考查T. T(節拍時間)內一個作業者能夠承擔多大范圍的作業。

    另外,填入設備自動加工時間,一起考查人和設備的組合是否可能。

? ②制訂時的注意事項

    T. T(節拍時間)的計算方法:

    (T. T為生產一個或一臺產品應該用多長時間的目標時間值。)

標準作業之節拍時間的計算公式

(參考):C. T(循環時間)=作業者一個人進行標準作業時,毫不困難的、最快的,一個循環的實際作業時間(包括步行時間)。

(2)填寫例

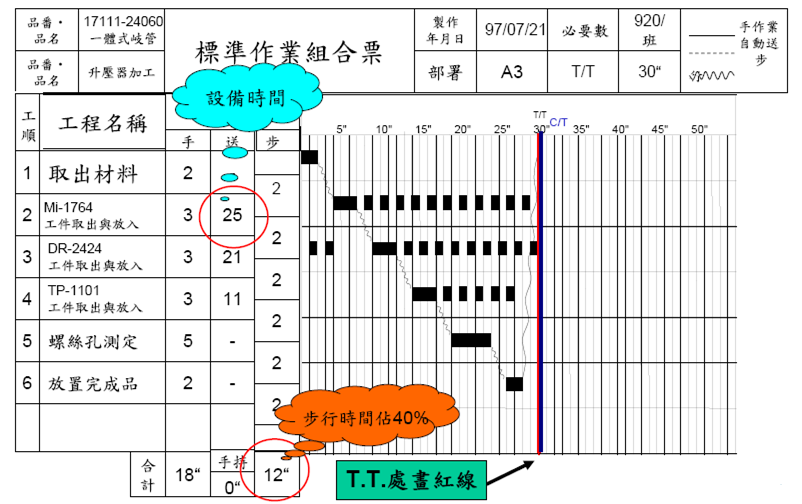

標準作業之標準作業組合票

(3)制訂方法

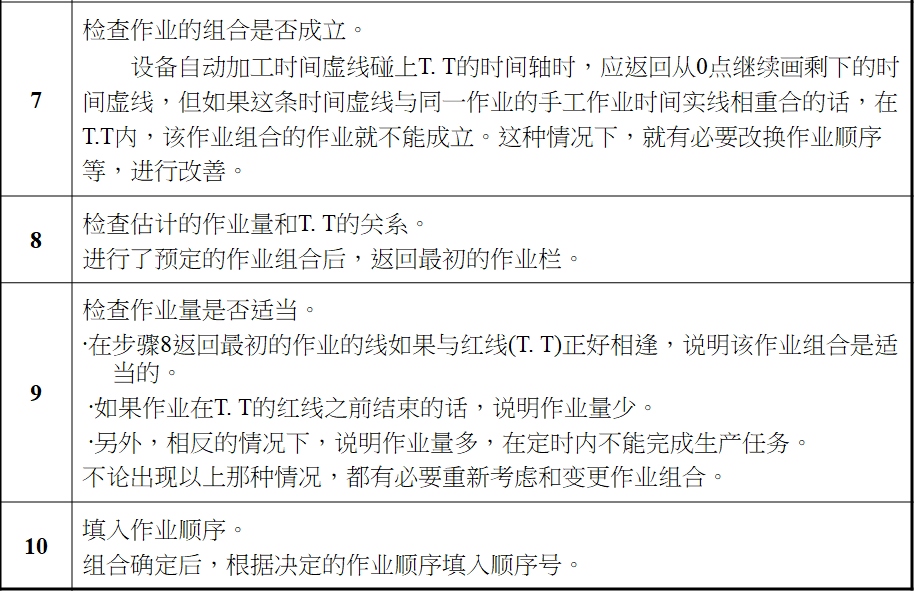

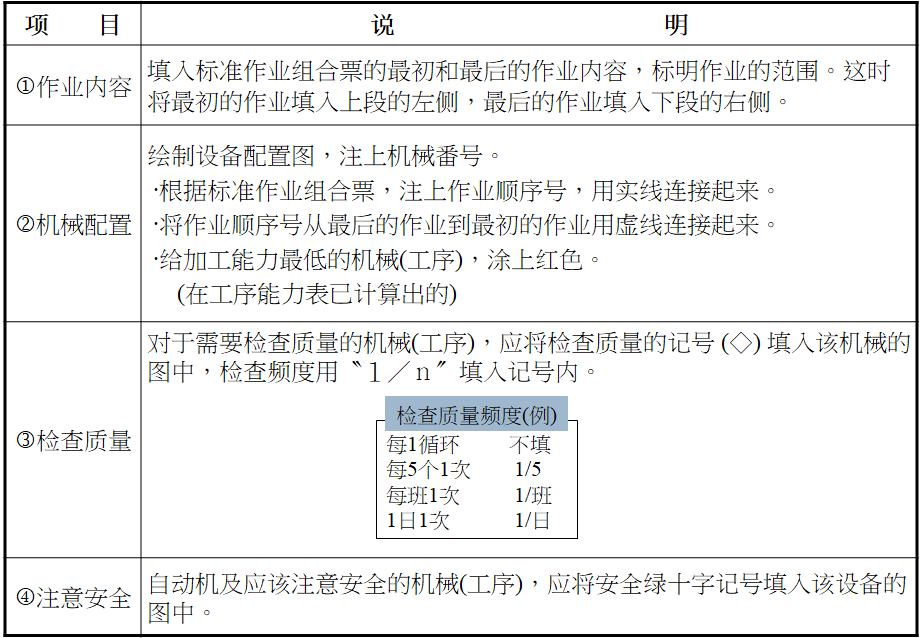

標準作業之標準作業組合票案例

標準作業組合票的制定方法

標準作業組合票的制定方法

標準作業組合票的制定方法

標準作業組合票的制定方法

標準作業組合票的制定方法

標準作業組合票的制定方法

標準作業組合票的制定方法

(4)決定作業順序的步驟

標準作業組合票的制定方法

標準作業組合票的制定方法

6. 制訂標準作業票 (步驟4)

(1)標準作業票

①定義

            它以圖表示每個作業者的作業范圍,應填入標準作業三要素。及檢查質量,注意安全等記號應將標準作業票掛在明顯之處,讓所有的人都了解生產線的作業狀況,并做為改善的工具、管理的工具,及指導的手段。

            另外,它是管理監督者表達自己的意圖,即讓作業者怎樣操作的手段,是明確作業順序,用眼睛看得見的管理工具。

②制訂時的注意事項

   1. 原則上一人一張。

   2.仔細觀察現場后制訂。

   3.原則上監督者制訂。

   4.制訂后管理者應跟蹤檢查。

   5.注明拖后腿的工序(用紅線表示)

   6.掛在現場。

(2)填寫例

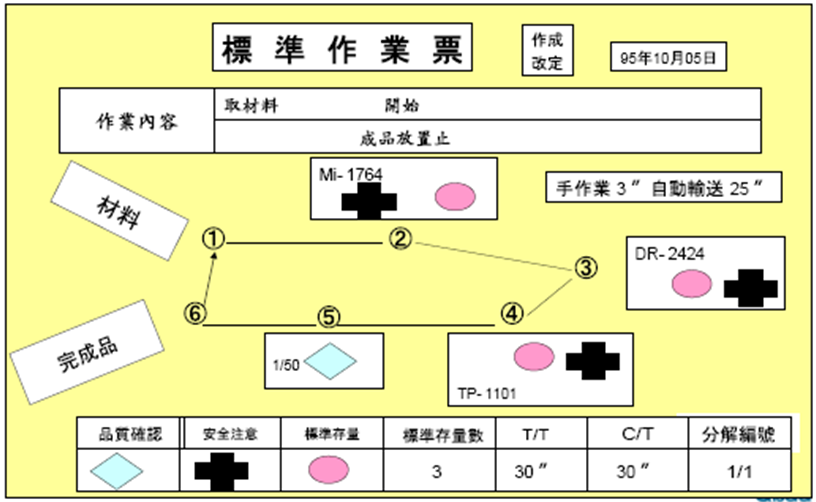

標準作業票

(3)制訂方法

標準作業票的制定方法

標準作業票的制定方法

(4)標準手持數的設定

標準作業票的制定方法

標準作業票的制定方法

標準作業票的制定方法
